Un tableau général basse tension de 4.000 ampères pour accompagner l’évolution du site
Chez Bruxelles-Énergie, Newelec a mené à bien le remplacement complet d’un TGBT principal en service depuis plus de 40 ans. Ce tableau général basse tension occupe une place centrale dans l’alimentation électrique du site, dédié à la production d’énergie à partir de déchets non recyclables.

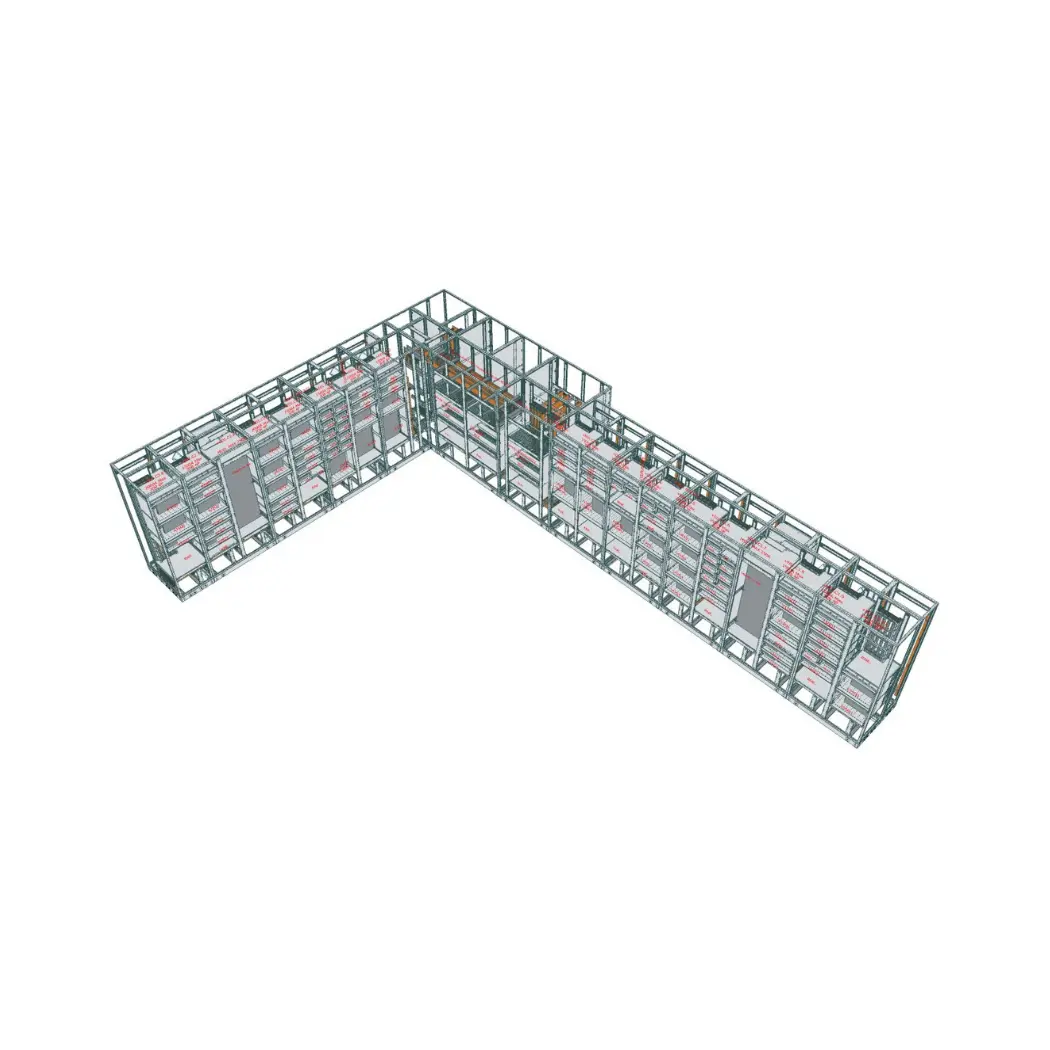

Le nouveau tableau, d’une capacité de 4.000 ampères, a été conçu et installé sous la forme d’un ensemble de près de 10 mètres de long sur 6 mètres de large, en configuration en L. Un format peu courant, dicté par les contraintes du site, l’intégration aux installations existantes et les besoins d’évolution futurs.
Le contexte :
Après plus de quatre décennies de fonctionnement, le TGBT existant arrivait à un stade où sa modernisation devenait nécessaire pour répondre aux exigences actuelles du site et préparer ses développements futurs.
Pour Bruxelles-Énergie, l’objectif était clair : renouveler une infrastructure stratégique tout en garantissant la continuité d’exploitation dans un environnement industriel où chaque interruption doit être maîtrisée.
Le projet a ainsi permis de :
- moderniser l’installation électrique existante ;
- préparer l’intégration de futurs départs sous tension ;
- sécuriser les interventions futures ;
- conserver une architecture claire et évolutive ;
- limiter l’impact des travaux sur la production.
Une préparation menée avec les équipes terrain et l’atelier
Avant même la conception du nouveau tableau, un important travail d’analyse a été réalisé. Les équipes Industrie Hainaut et l’Atelier Liège ont collaboré dès les premières phases afin d’étudier l’installation existante et de prendre en compte les contraintes propres au site.
Le repérage des câbles a constitué une étape déterminante. Sur ce type d’installation, chaque départ doit être identifié avec précision afin de garantir une transition sans erreur lors du remplacement. Ce travail minutieux a servi de base à la conception du futur TGBT.
Cette préparation a également facilité la coordination entre les différents intervenants et permis de concevoir une solution parfaitement adaptée aux besoins actuels de Bruxelles-Énergie, tout en laissant la possibilité d’intégrer de futures évolutions.
Une étude réalisée avec CUBIC Modular System
L’étude du tableau a été menée en collaboration avec CUBIC Modular System, partenaire technique du projet. La solution retenue a tenu compte des puissances en jeu, de la configuration du site et des exigences de maintenance.
Le nouveau TGBT intègre notamment :
- deux arrivées de 2.500 kVA avec coupleur ;
- une arrivée groupe électrogène de 800 kVA ;
- un indice de service 333 et une forme de tableau 4B ;
- plusieurs départs destinés aux installations de production d’énergie.
L’indice de service 333 permet notamment de réaliser certaines opérations de maintenance sans mettre hors tension l’ensemble de l’installation, un avantage important pour un site où la continuité d’exploitation reste une priorité.
Un projet mené grâce à une coordination exemplaire
Le remplacement de ce TGBT a nécessité une coordination étroite entre les équipes de terrain, l’atelier, le bureau d’étude et les partenaires techniques.
Les dimensions exceptionnelles du tableau, la puissance des arrivées et l’intégration des futurs départs ont imposé une approche particulièrement rigoureuse. Chaque étape a été préparée avec soin afin de garantir un déroulement fluide du chantier.
L’installation du tableau s’est déroulée dans de bonnes conditions et conformément au planning établi. Ce succès est le résultat du travail collectif des différentes équipes mobilisées, depuis les premières études jusqu’à la mise en place finale sur site.
Une installation pensée pour durer
Grâce à ce nouveau TGBT, Bruxelles-Énergie dispose désormais d’une installation modernisée, mieux adaptée aux besoins du site et prête à accompagner ses évolutions futures.
Ce projet illustre une approche pragmatique de la modernisation électrique industrielle : partir de l’existant, analyser les contraintes du terrain, anticiper les usages futurs et mettre en œuvre une solution durable et évolutive.
À retenir
Newelec a accompagné Bruxelles-Énergie dans le remplacement d’un TGBT principal de 4.000 ampères au cœur d’un site stratégique de production d’énergie à partir de déchets non recyclables.
Ce projet a mobilisé les compétences de plusieurs départements de l’entreprise, depuis l’analyse terrain et le bureau d’étude jusqu’à la fabrication en atelier et l’installation sur site. Une réalisation qui démontre l’importance de la préparation, de la coordination et du savoir-faire collectif pour mener à bien des projets électriques critiques.

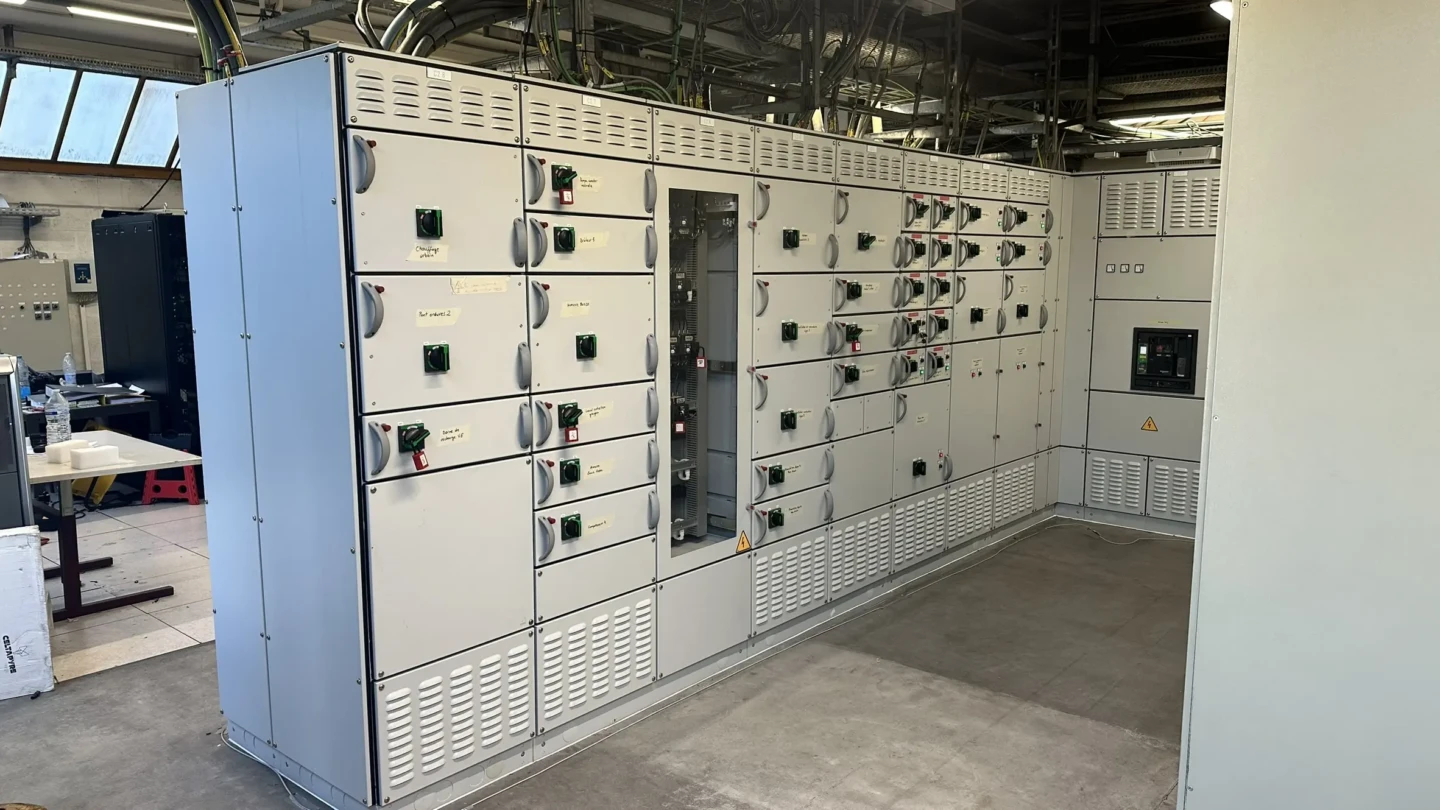

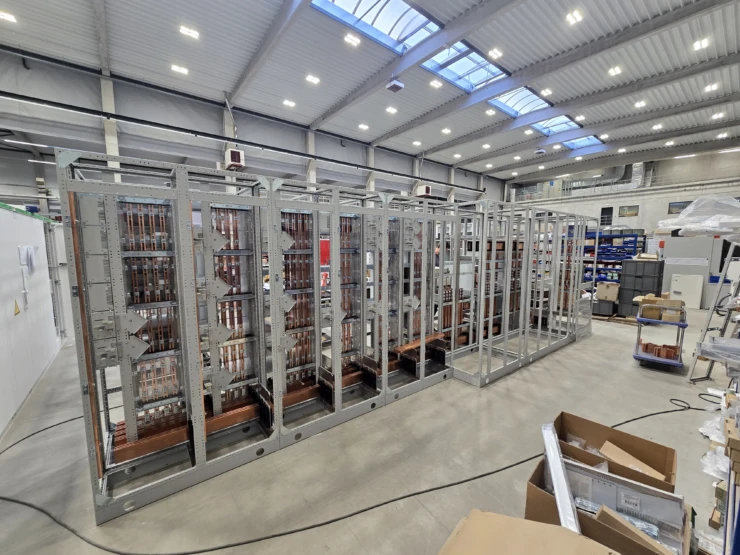

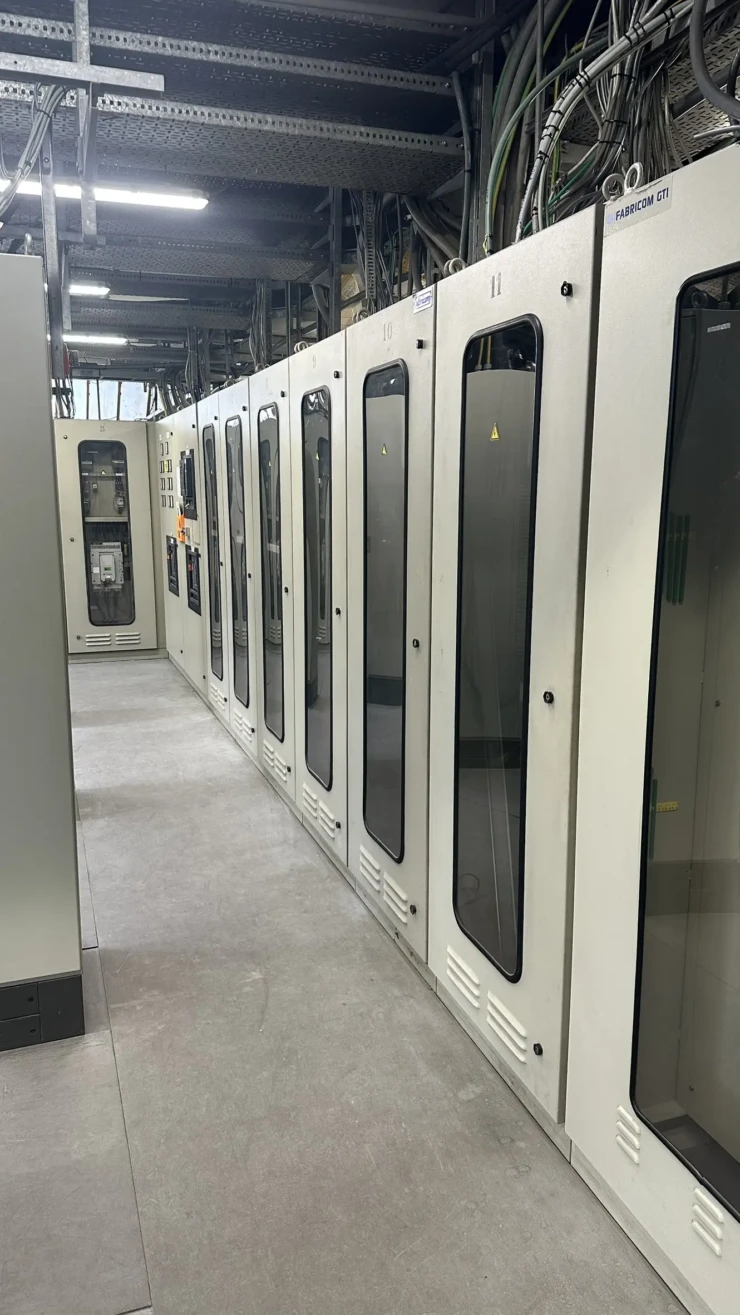

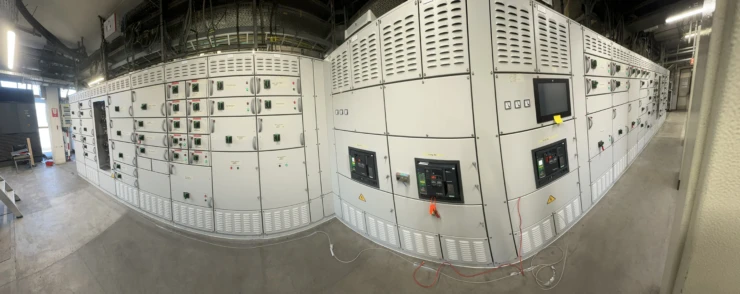

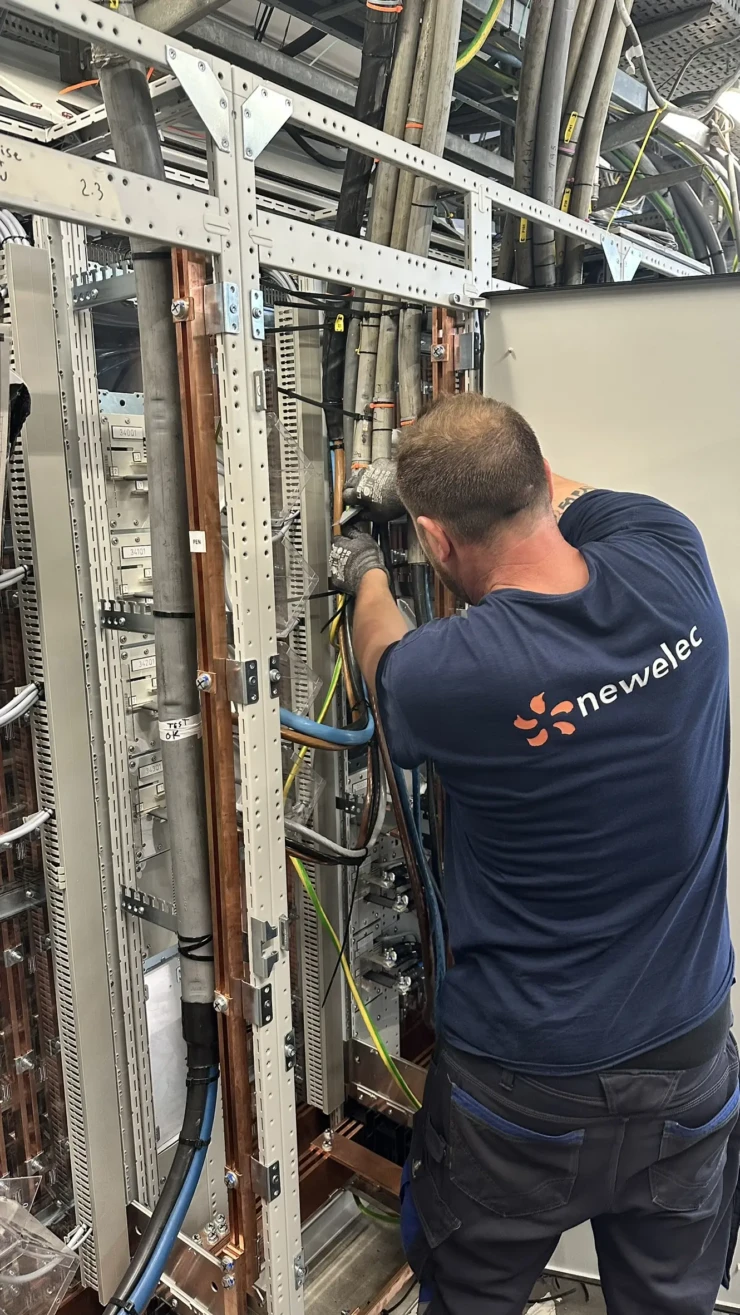

Images chantier
